Unser Großprojekt EekerpolderSchritt für Schritt zum größten Solarpark der Niederlande

In der niederländischen Provinz Groningen realisieren wir ein PV-Großprojekt mit einer installierten Leistung von 192 Megawatt für unseren Kunden Novar. Nach der Fertigstellung wandeln über 300.000 Module das Sonnenlicht in Strom um. Auf einer Fläche von 177 Hektar, oder umgerechnet 249 Fußballfeldern, wird so viel grüner Strom produziert werden, dass rechnerisch der Jahresbedarf von über 66.600 Haushalten gedeckt werden kann.

192.000

kWp installierte Leistung

307.287

Module

1.777.860

Quadratmeter

Four people during the groundbreaking of Eekerpolder
Icon in yellow and red that shows a smiling sun

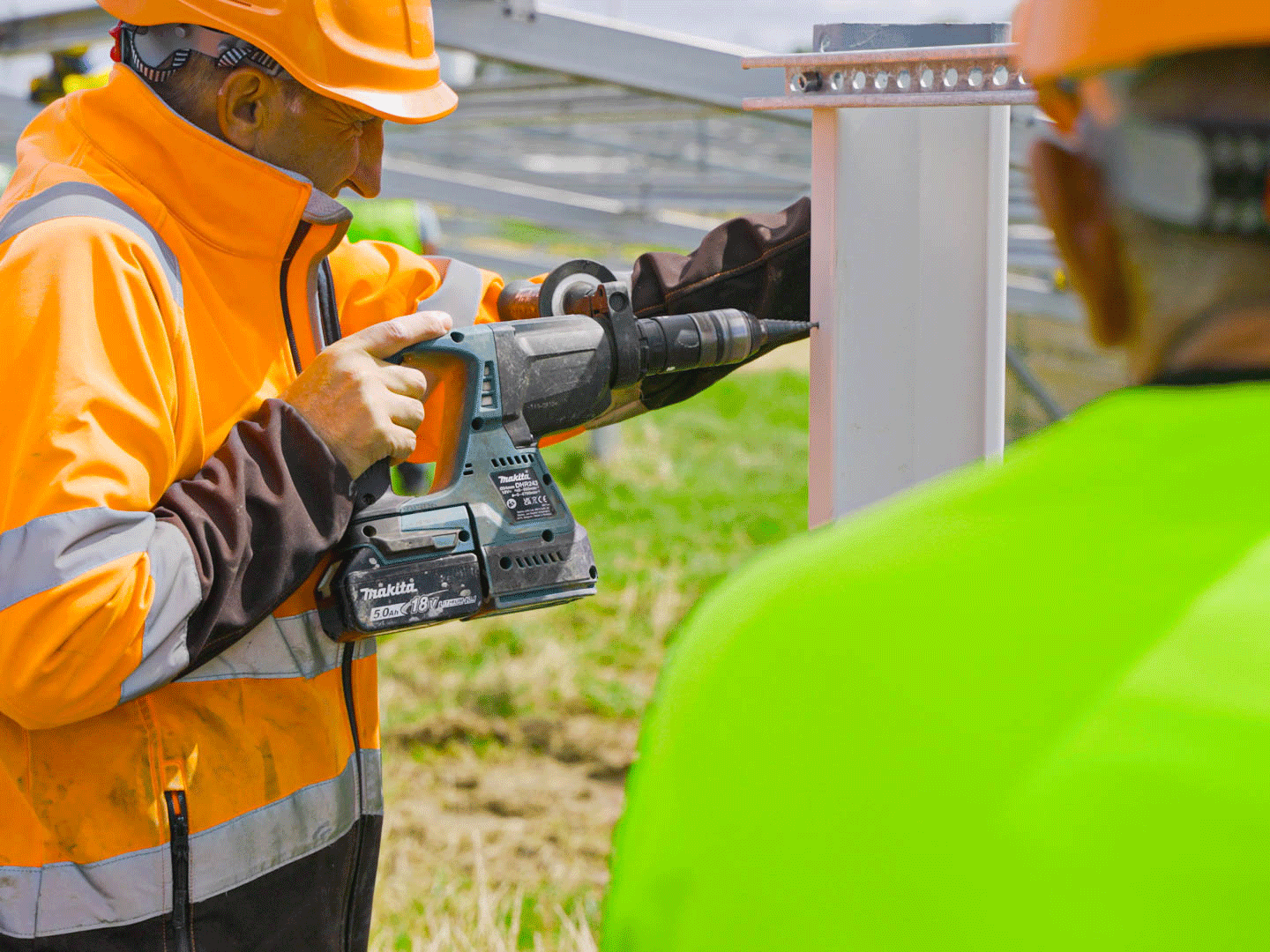

Auf dem Weg zum fertigen Solarpark bewältigt das Projektteam von BELECTRIC eine besondere Herausforderung: Um trotz ton- und torfhaltiger Böden die Stabilität des Solarparks für seine gesamte Lebensdauer zu gewährleisten, passt BELECTRIC die Unterkonstruktion individuell auf die Gegebenheiten der Fläche an. Zum Einsatz kommt ein V-Profil mit einer dreilagigen Beschichtung. So gelingt es, die Struktur vor den aggressiven Bodenbedingungen zu schützen.

construction site of a solar farm with wind
Die ganze Fläche von oben

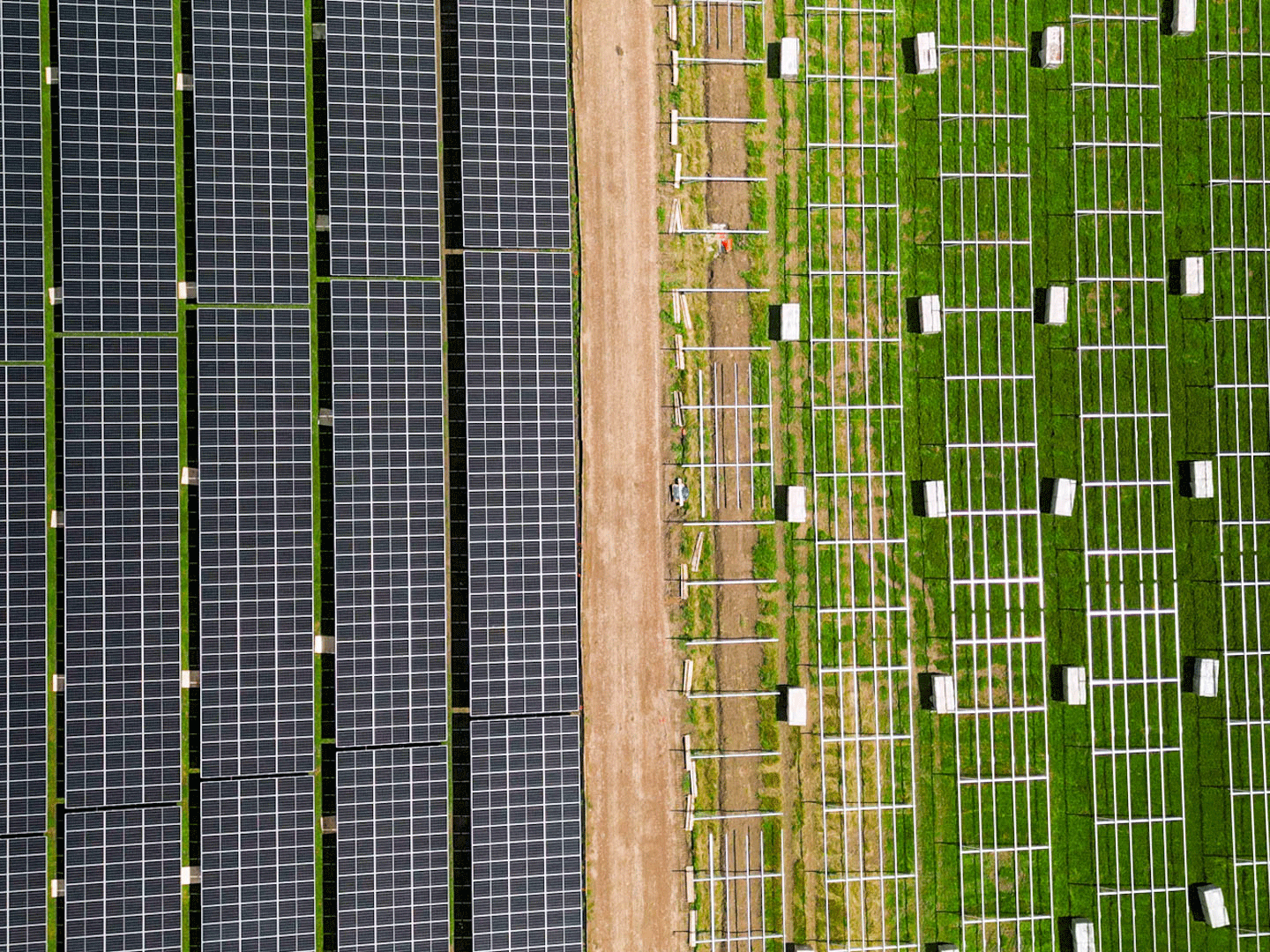

Das Drohnenbild zeigt den aktuellen Baufortschritt des Solarparks. Die Übersicht aus der Luft veranschaulicht eindrucksvoll die Dimensionen des Projekts und die strukturierten Bauabschnitte.

building of a storage area at a construction site of a solar farm with two trucks in front
Aufbau der Lagerfläche

Kürzlich wurden Betonplatten verlegt, die den Untergrund für die Lagerflächen bilden. Im Gegensatz zu Kies oder Stahlplatten bieten die Platten auch bei Nässe eine ausreichende Festigkeit des Bodens und ausreichend Platz für die Bewegung von Fahrzeugen – einschließlich schwerer Modulcontainer und anderer für die Lagerung verwendeter Materialien.

Der Bau unseres Großprojektes hat begonnen

Die vorbereitenden Maßnahmen für den Bau des Solarparks sind bereits in vollem Gange. Der Bauzaun wurde schon zu 50 % montiert, Lagerflächen- und Wegebau stehen unmittelbar bevor.
